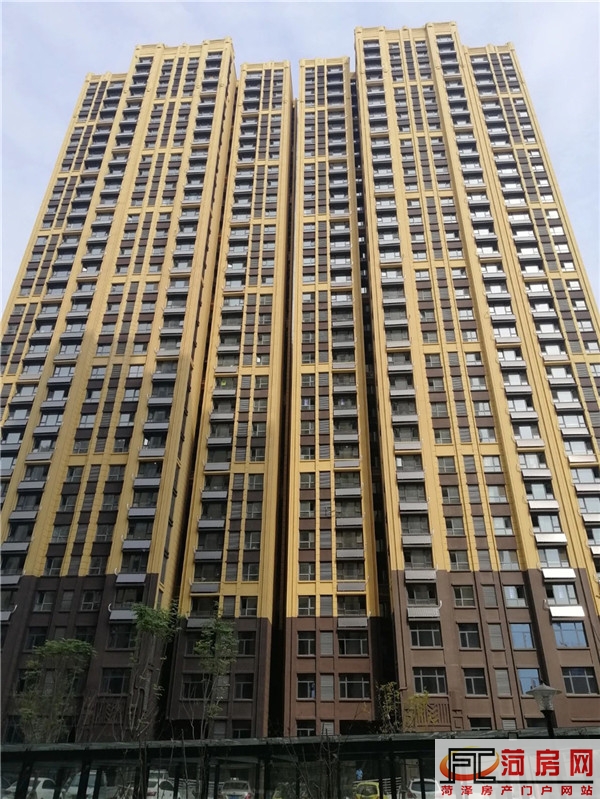

绿地花都国际工程播报 | 金秋十月 美好将至
作者:菏泽房产网 时间:2020-10-10 09:49:37 来源: 点击:
3334
菏泽房产网(菏房网)讯:
金秋十月
树叶飘落,气温渐凉
时光匆忙向前
我们的脚步从未停歇
对美好生活的筑造未敢停滞
只有全心付出
才不辜负各位家人对美好生活的希冀

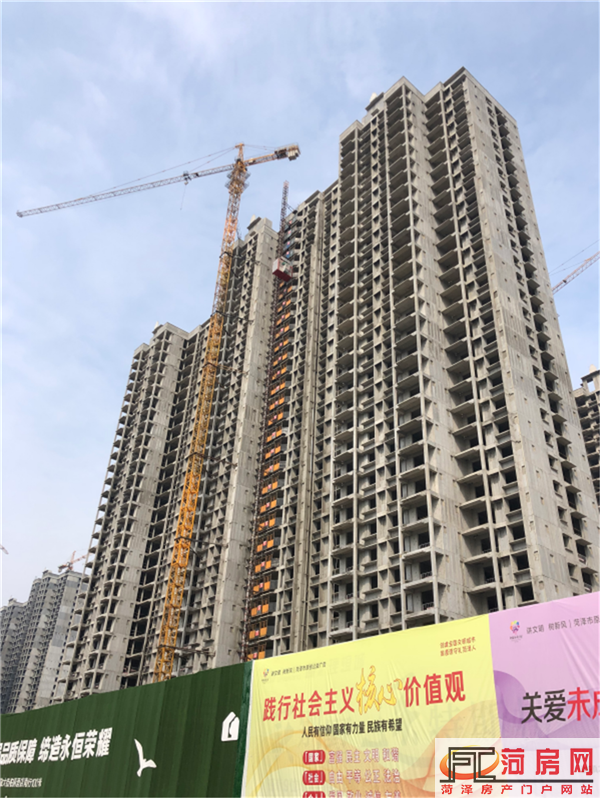

绿地花都国际·玉兰郡(一期)
1号楼(原1#A)
细部维修
2号楼(原2#A)
细部维修

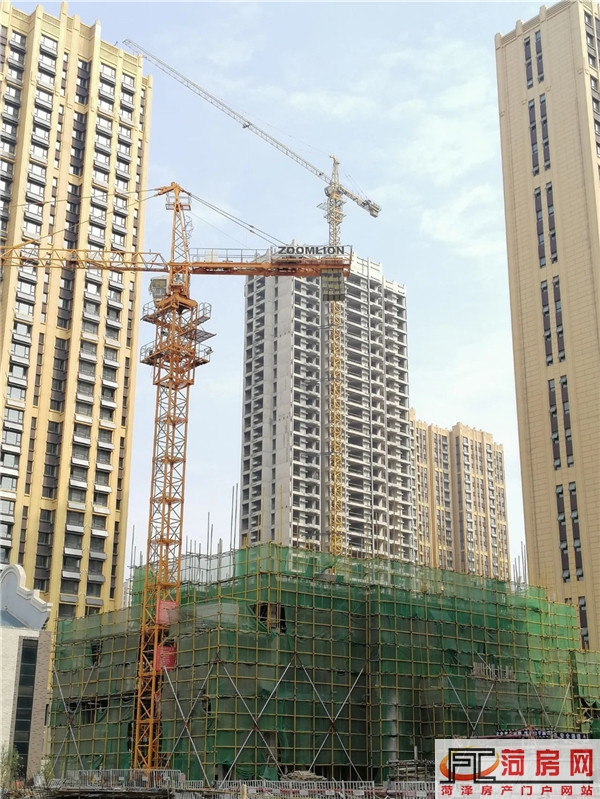

塔吊拆除完成1/3
4号楼(原3#A)

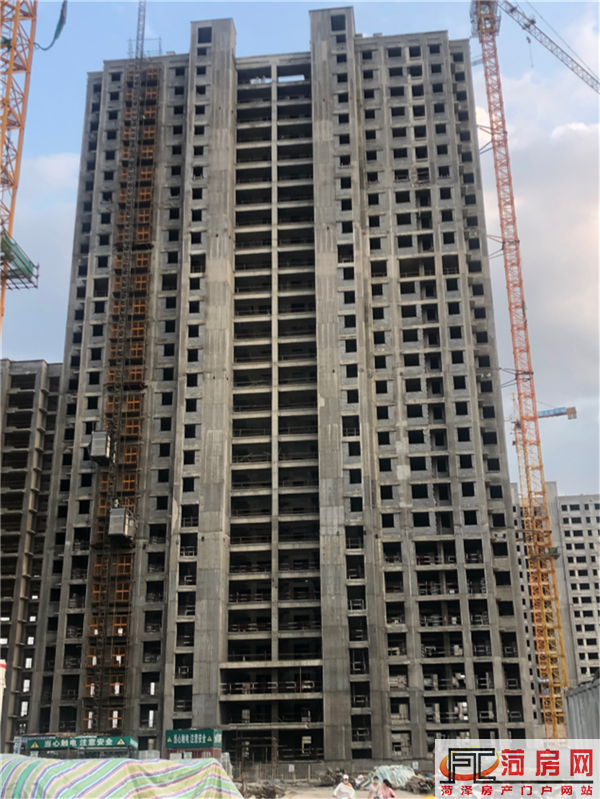

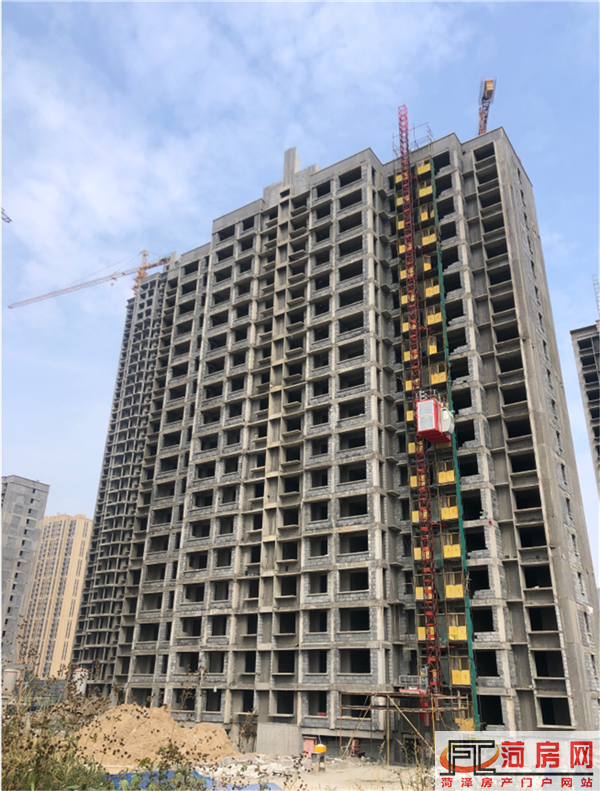

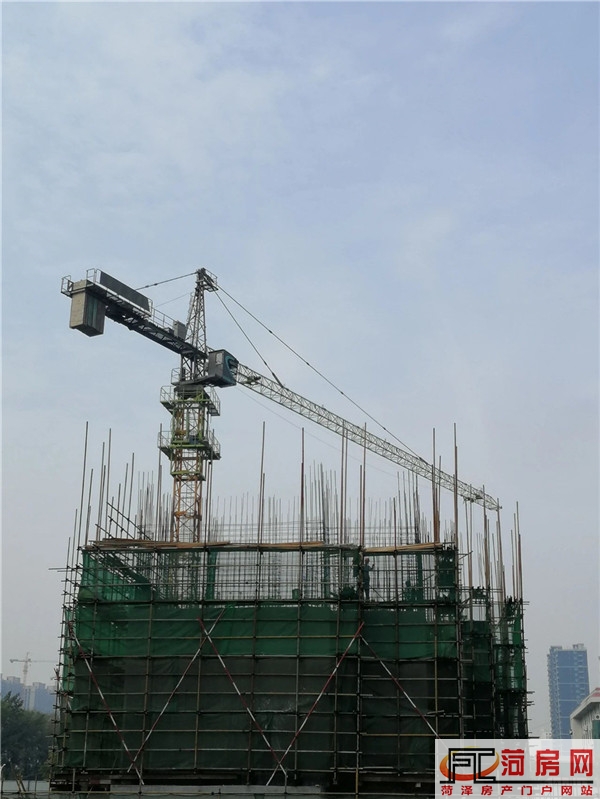

主楼2层主体结构混凝土浇筑完成
3层柱墙钢筋绑扎模板安装完成
支模架搭设完成
6号楼(原3#B)
二次结构砌体验收中

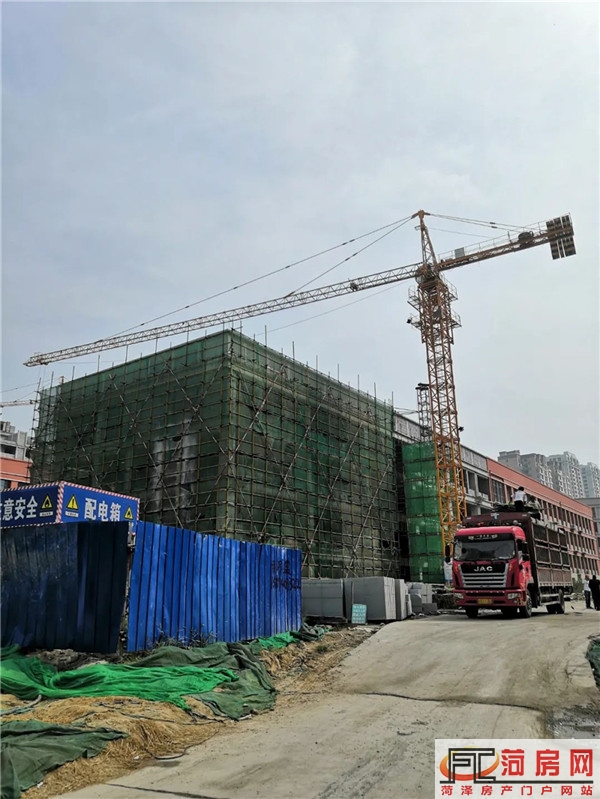

1、2层商业及地下室喷浆挂网施工中
7号楼(原3#C)
二次结构砌体验收中
1、2层商业及地下室喷浆挂网施工中
8号楼(原3#D)
细部维修
9号楼(原2#B)
主体验收准备
10号楼(原7#B)

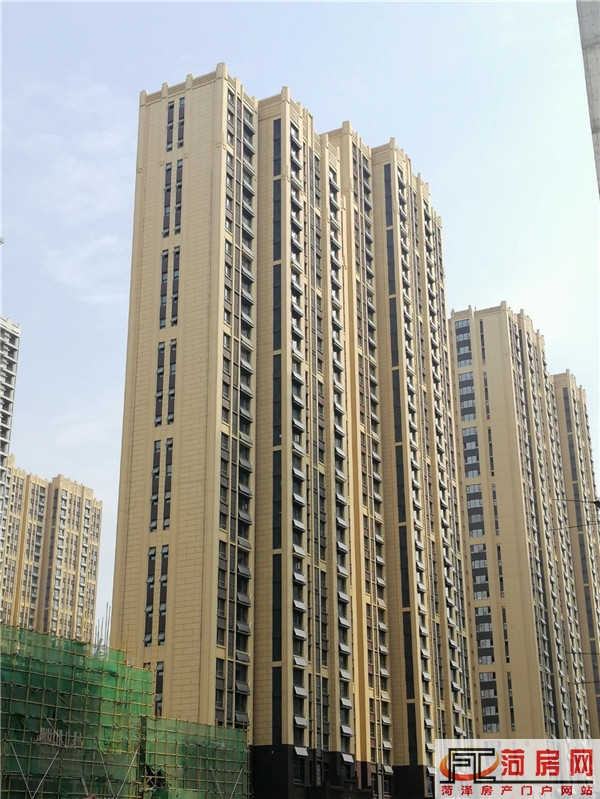

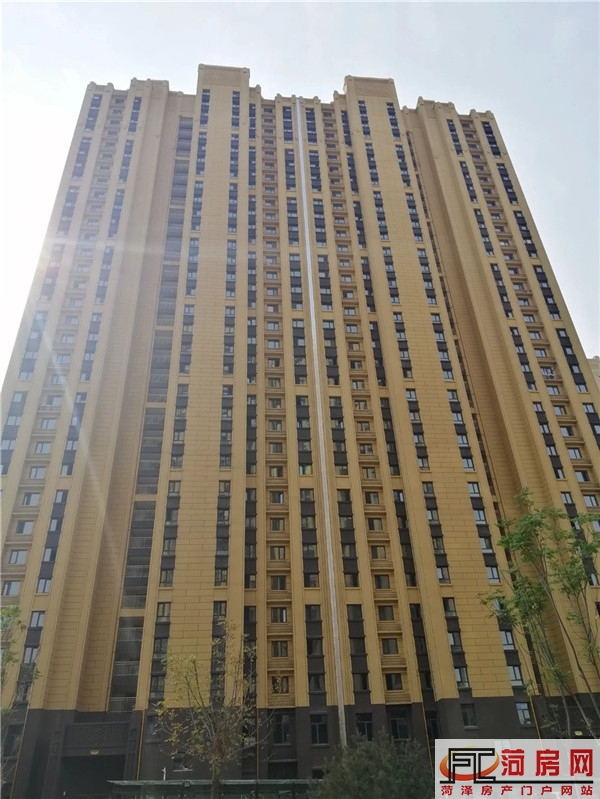

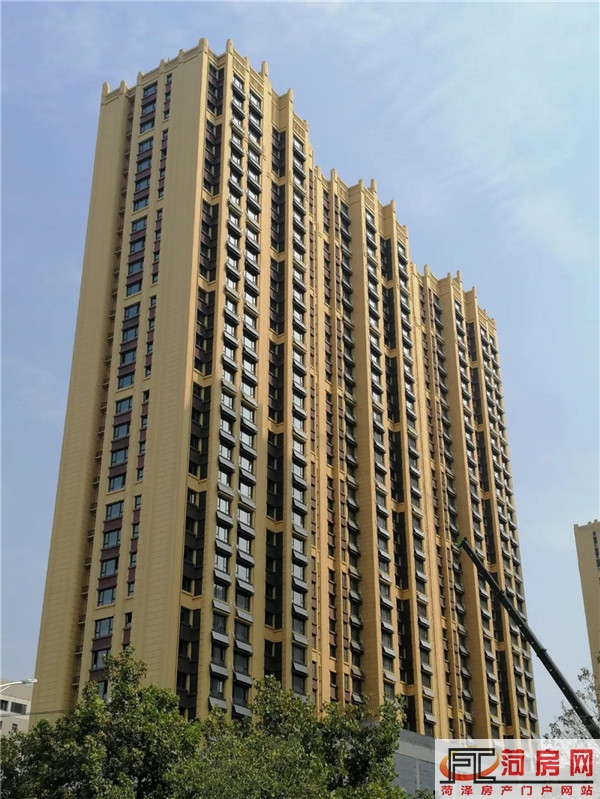

交房维护
13号楼(原6#A)
交房维护
14号楼(原5#A)
细部维修
15号楼(原4#A)
细部维修

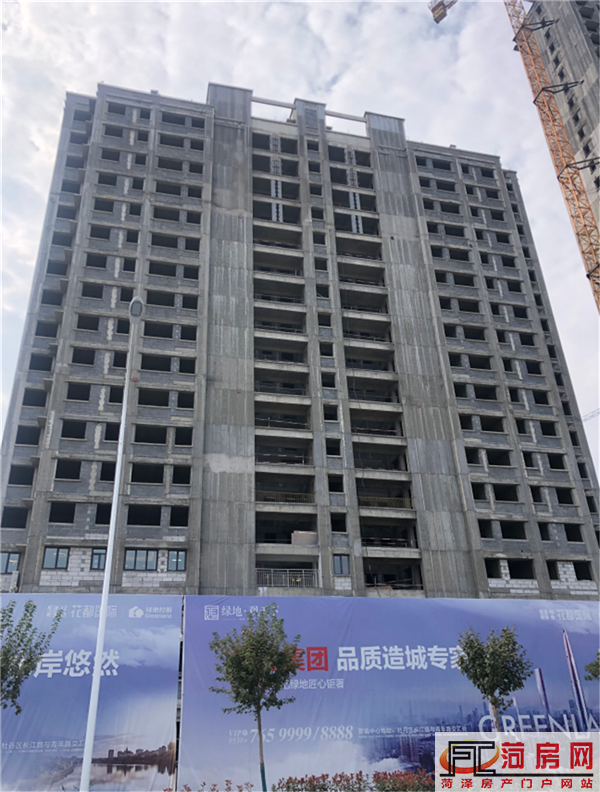

绿地花都国际·桂花里(二期)
2号楼(原6#)

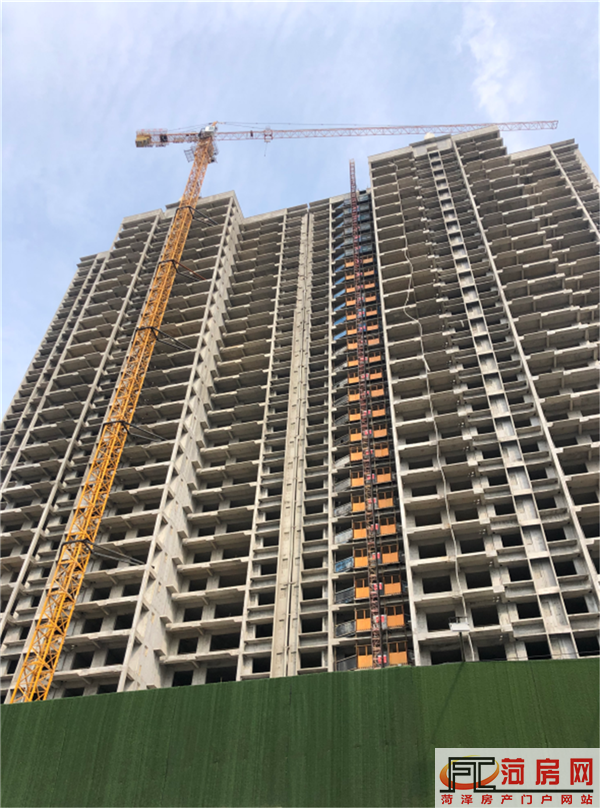

22-23层砌筑完成
3号楼(原5#)
二层结构施工完成
4号楼(原4#)
11层结构施工完成

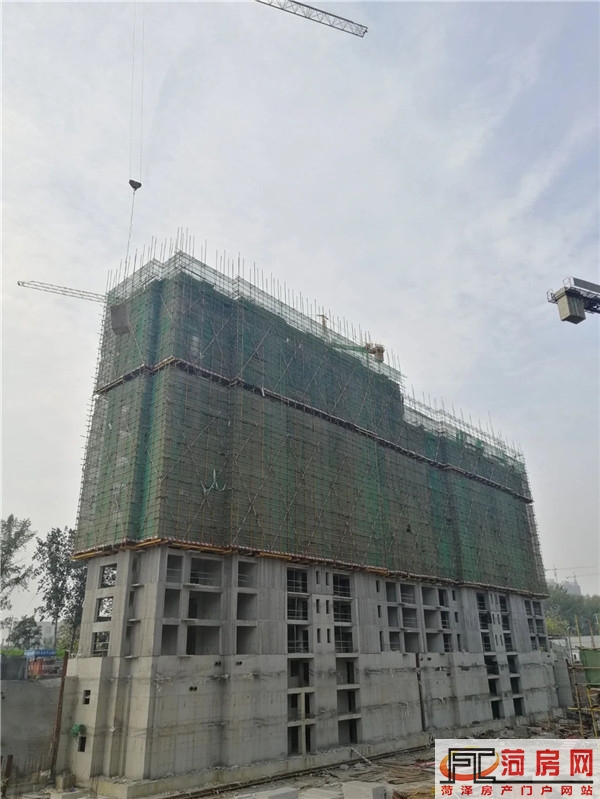

12层结构施工完成50%
5号楼(原10#)
准备剁地面
6号楼(原9#)
厨卫间阳台防水找平完成
7号楼(原8#)
20-22层腻子施工完成
10号楼(原12#)
8层以下砌体砌筑施工
11号楼(原11#)
准备初验砌体

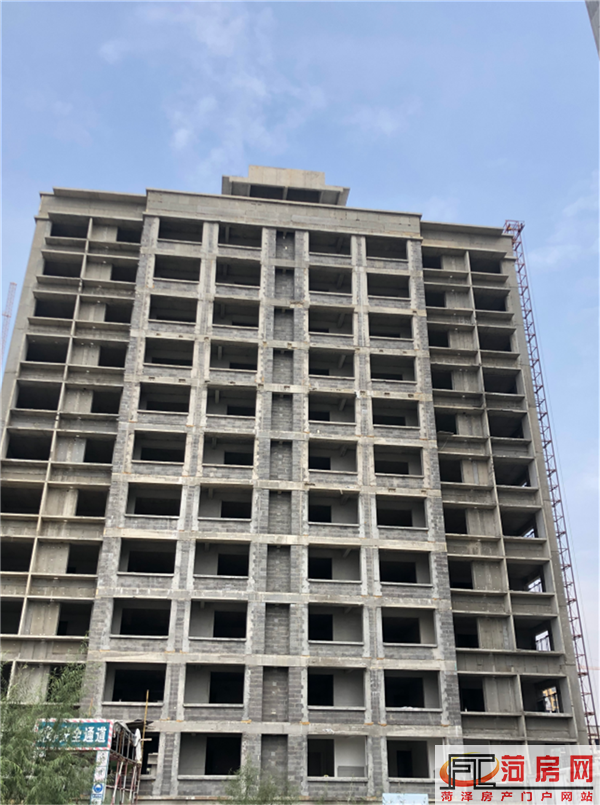

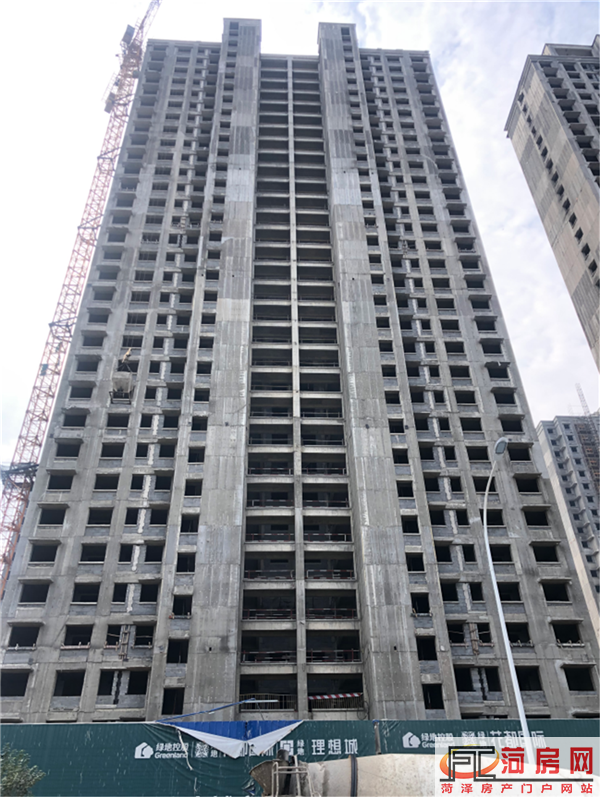

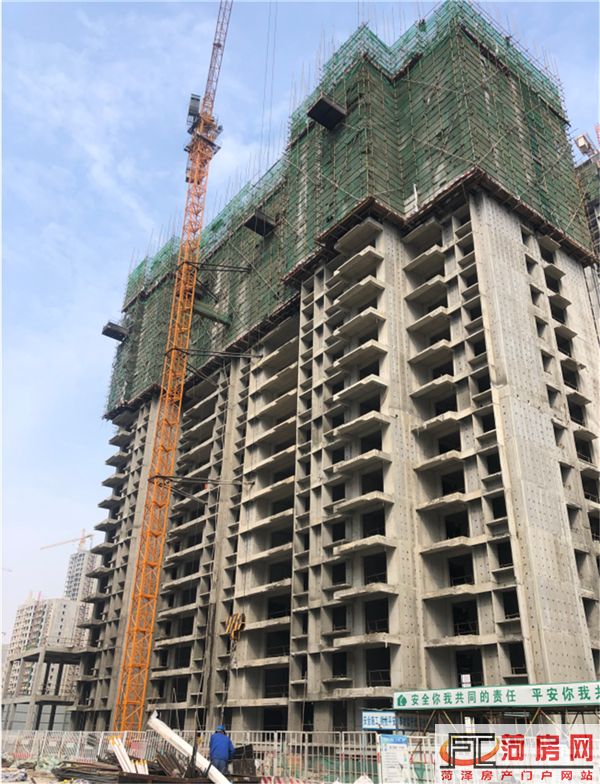

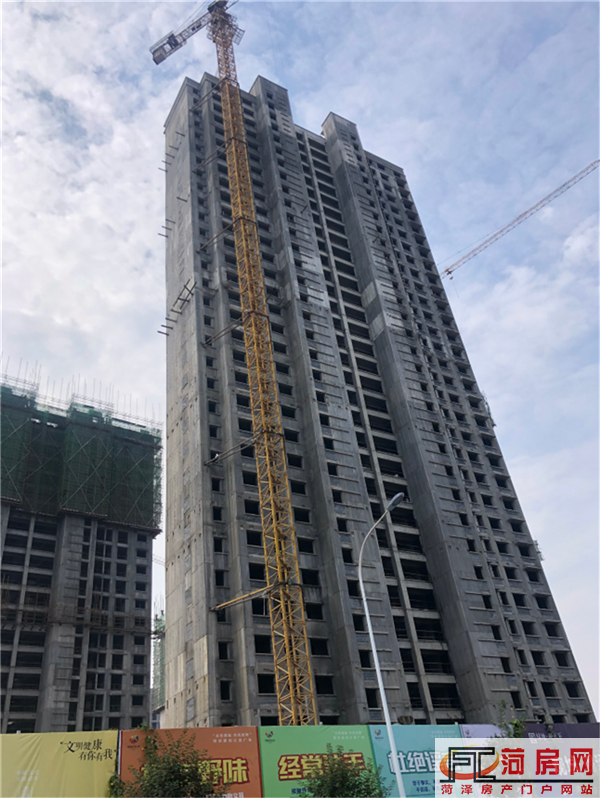

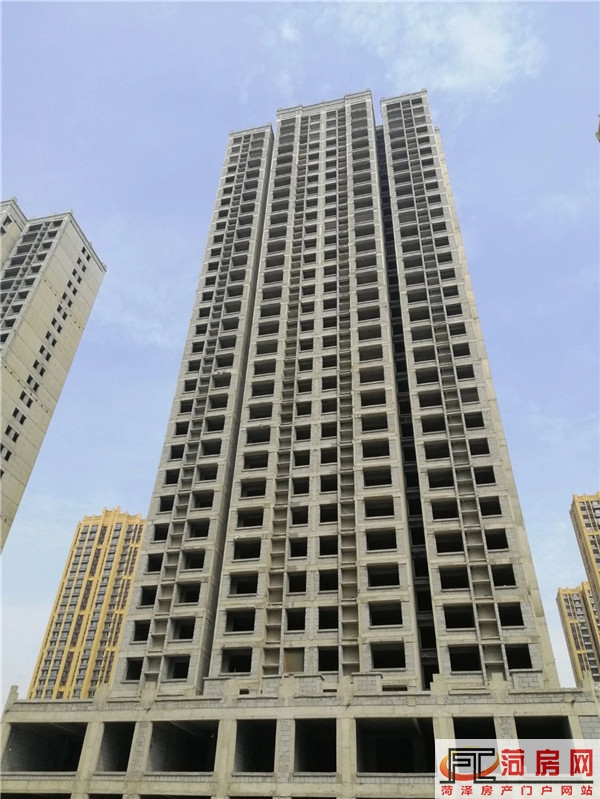

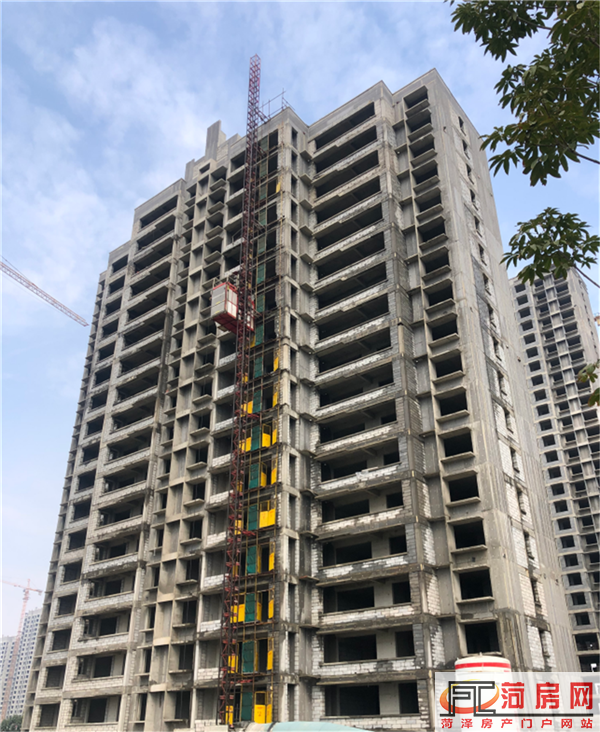

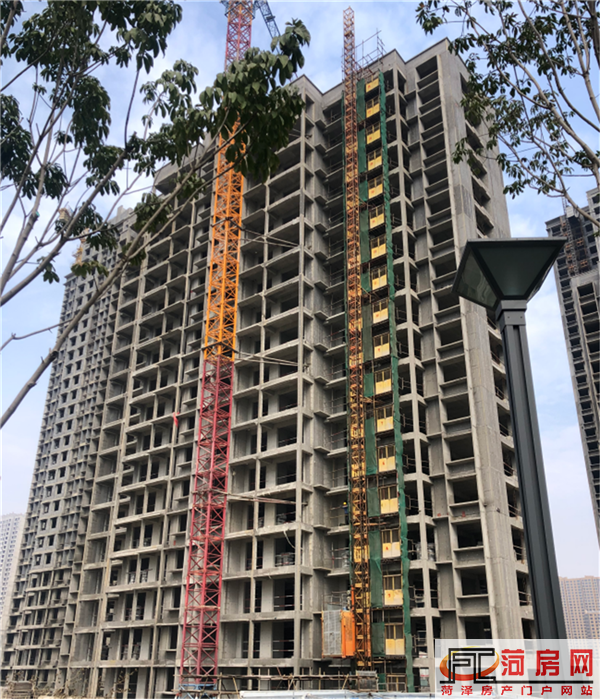

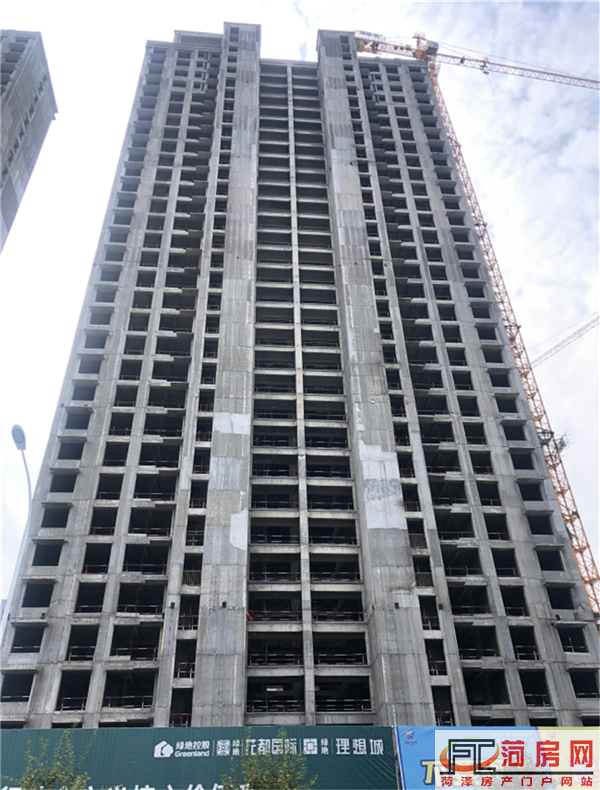

绿地花都国际·蔷薇里(三期)
1号楼(原14#)
20层以上楼层钉钢丝网
3号楼(原16#)
主楼主体养护
屋面保护层浇筑完成
4号楼(原17#)
主楼主体养护
屋面保护层浇筑完成
5号楼(原13#)
20层以下植筋
20层以上卫生清理,主体养护
6号楼(原12#)
20层以下植筋
20层以上卫生清理,主体养护
7号楼(原11#)
细部维修
8号楼(原10#)
抹灰完成
9号楼(原9#)
17-18层抹灰施工
12号楼(原8#)
18层砌体砌筑完成
13号楼(原5#)

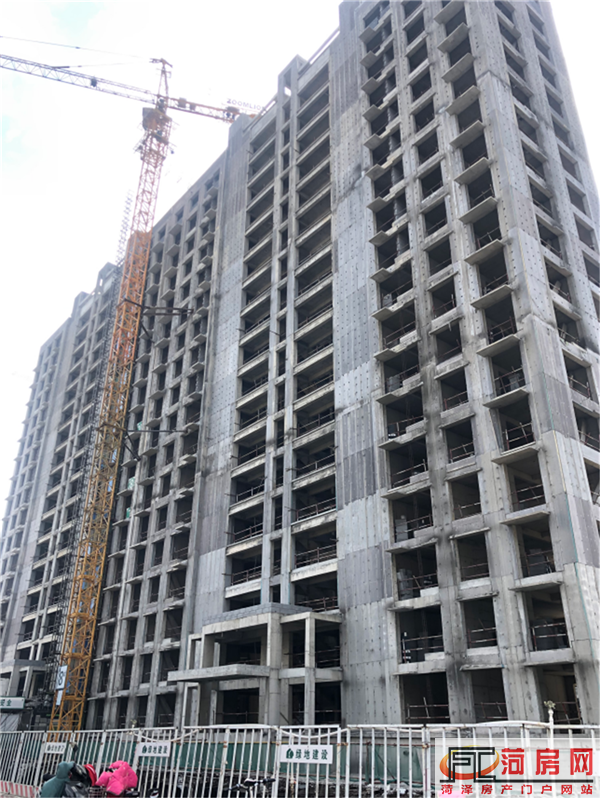

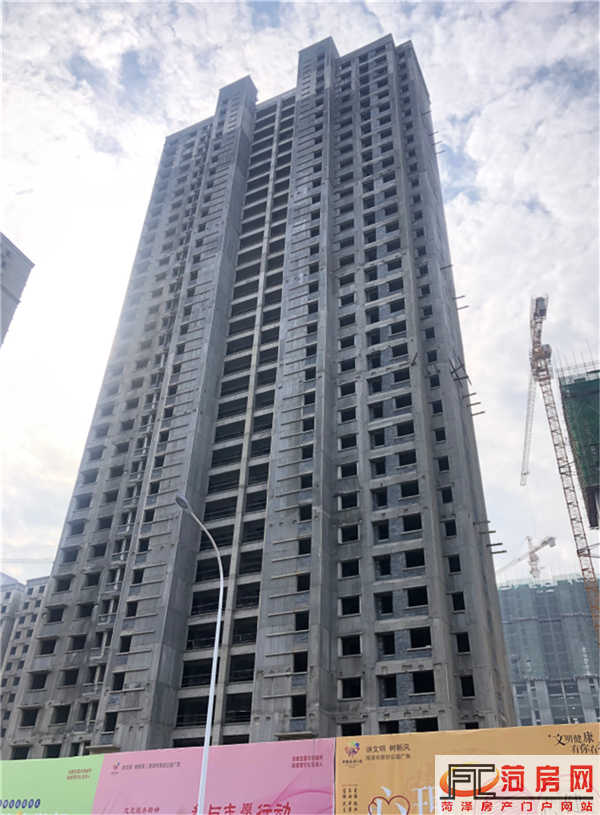

28层混凝土浇筑完成
14号楼(原6#)
主体验收前卫生清理及修补剔凿工作
15号楼(原4#)

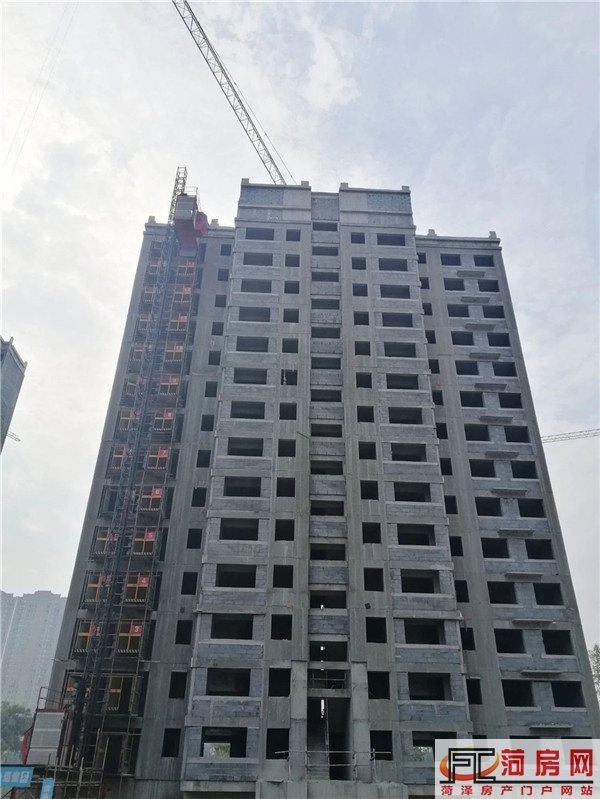

21层混凝土浇筑完成
16号楼(原3#)

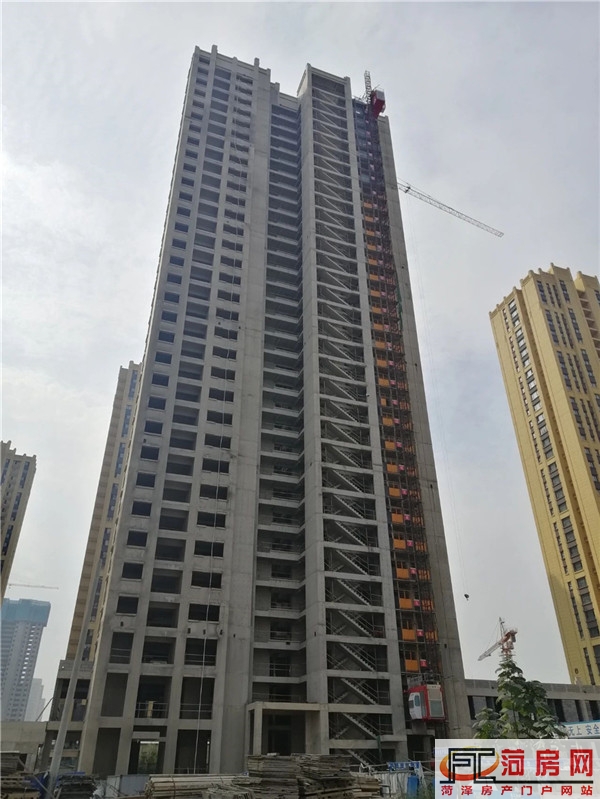

25层混凝土浇筑完成
17号楼(原2#)

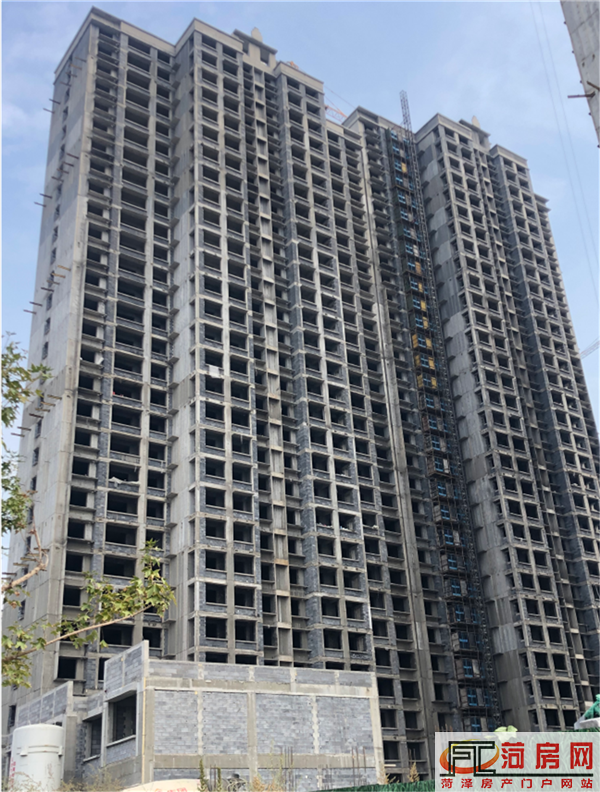

26-27层构造柱过梁完成
18号楼(原1#)
23-24层构造柱过梁完成
19号楼(原18#)

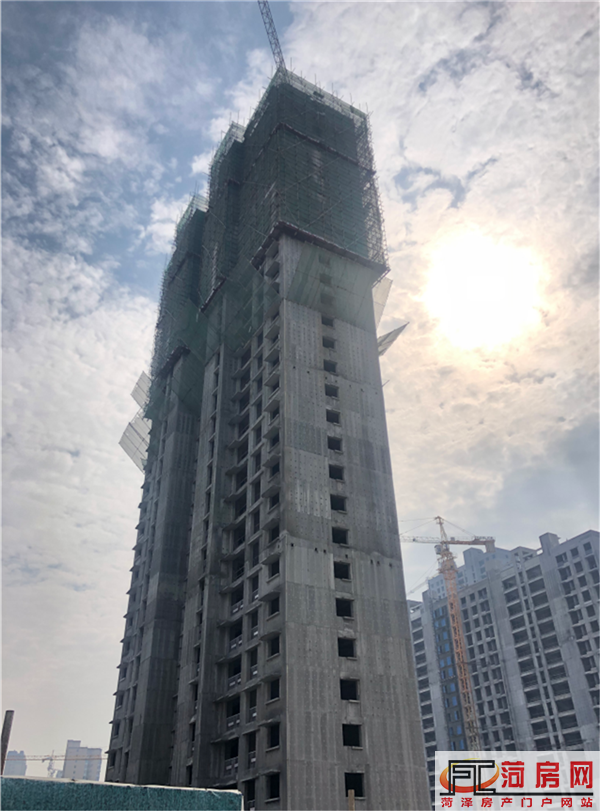

30-33层构造柱过梁完成

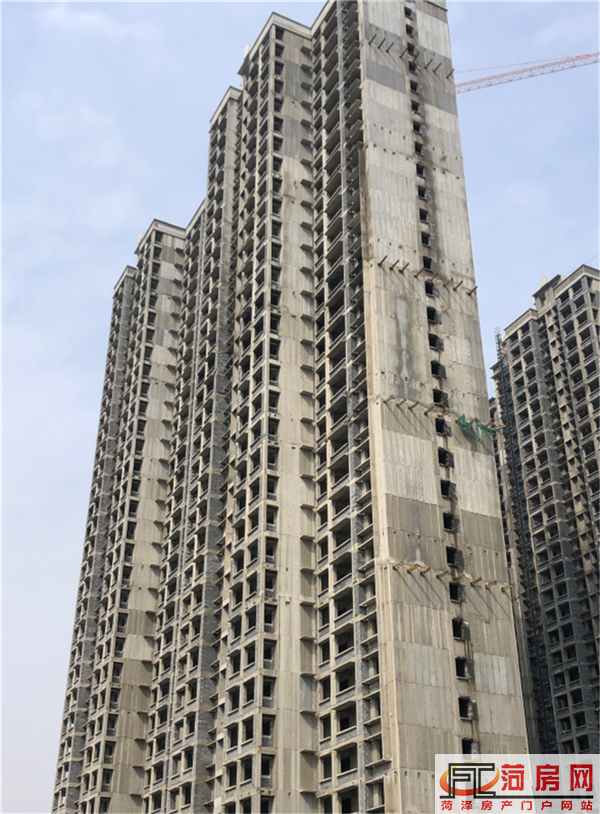

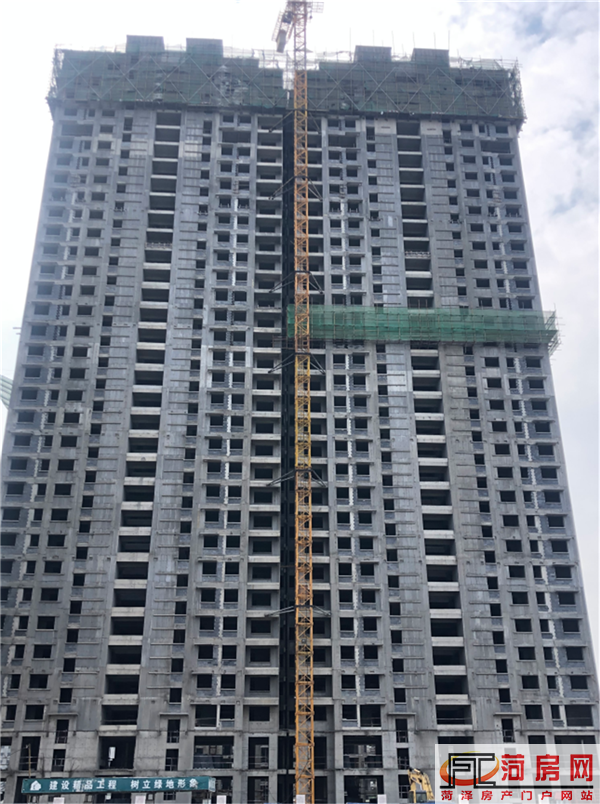

绿地花都国际·观天下(四期)
1号楼(原13#)
二次结构砌筑
2号楼(原14#)
二次结构砌筑
3号楼(原15#)
准备主体验收
4号楼(原2#)
1-18层卫生清理
地下室内墙抹灰施工
5号楼(原1#)
13-18层内墙抹灰施工
西侧裙房结构验收
7号楼(原12#)
抹灰施工完成
8号楼(原11#)
二次结构砌筑
11号楼(原10#)
主体结构验收完成
12号楼(原9#)
抹灰施工
14号楼(原8#)
抹灰施工完成
15号楼(原7#)
抹灰施工完成
16号楼(原6#)
抹灰施工完成
学校
花都校区扩建施工中

道路

青年路通车
中山路桥
环堤公园景观带
洙水河环堤公园

【三期蔷薇里14#楼户型鉴赏】

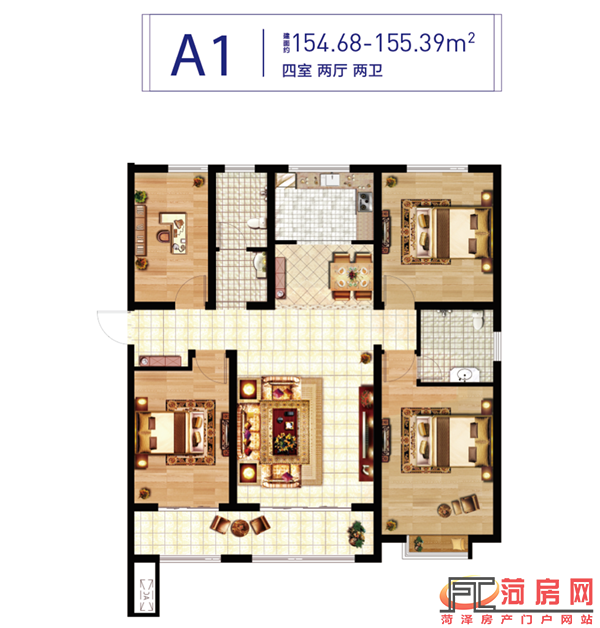

【四期绿地·观天下户型鉴赏】
◈四期绿地·观天下营销中心地址◈
牡丹区长江路与青年路交汇处
◈品鉴热线◈
0530-7659999
郑重声明:
- 1、本站在此郑重声明,欢迎媒体、同行转载本网站信息,转载时请必须注明文章出处:菏泽房产网(菏房网),如今后若发现采用本站引用的文章而不注明出处者,本站将有权追究其法律责任。
- 2、凡本网注明“来源:XXX(非菏泽房产网)”的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。本网转载其他媒体之稿件,意在为公众提供免费服务。如稿件版权单位或个人不想在本网发布,可与本网联系,本网视情况可立即将其撤除。
- 3、保护菏泽房产行业原创内容版权,遵守互联网行业自律。
